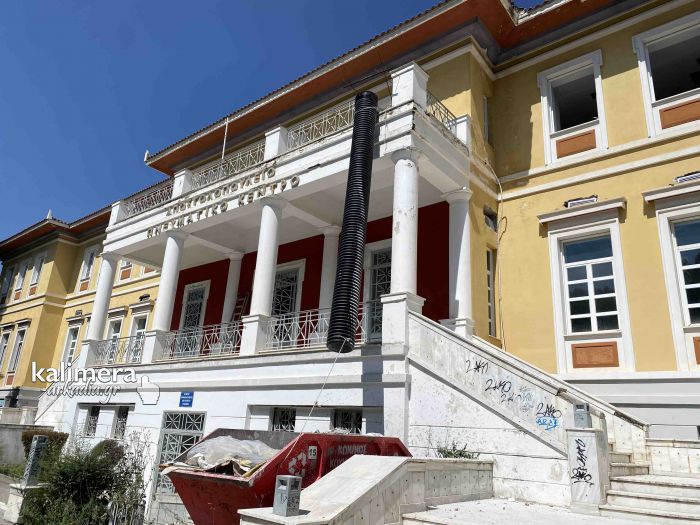

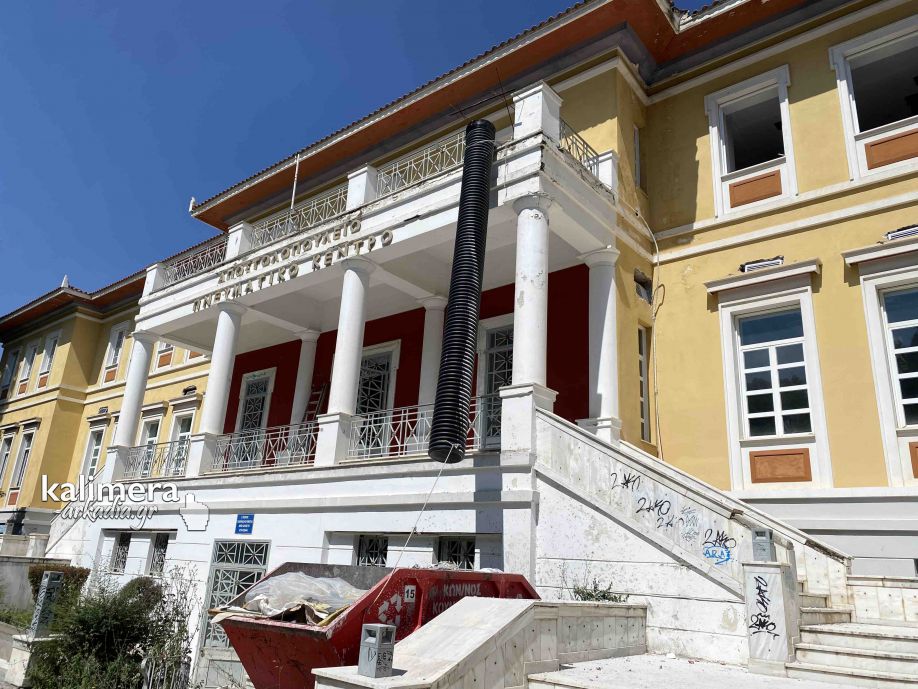

Έργα στο Πνευματικό Κέντρο Τρίπολης | Παράταση ως τις 30 Ιουνίου 2026
Το Δημοτικό Συμβούλιο αποφάσισε τη χορήγηση παράτασης προθεσμίας του έργου, έως 30-06-2026, με τη νόμιμη αναθεώρηση, επειδή η καθυστέρηση δεν οφείλεται σε αποκλειστική υπαιτιότητα του αναδόχου.
Η παράταση είναι απολύτως σύννομη αφού έχει την θετική γνωμοδότηση (έγκριση) του Τεχνικού Συμβουλίου Κατασκευών, Τμήμα Β΄του Υπουργείου Υποδομών και Μεταφορών έως και 21-08-2026.
Η ΕΙΣΗΓΗΣΗ
ΣΥΜΒΑΤΙΚΑ ΣΤΟΙΧΕΙΑ
Α. ΕΓΚΡΙΣΕΙΣ
- η υπ’ αρ. 5114/1707/Α3/13-08-2018 Απόφαση Ένταξης της Πράξης Ε.Υ.Δ. Ε.Π. «Ανταγωνιστικότητα Επιχειρηματικότητα και Καινοτομία 2014-2020», σύμφωνα με την οποία εντάσσεται η Πράξη με τίτλο «ΔΗΜΙΟΥΡΓΙΚΗ ΕΠΑΝΑΧΡΗΣΗ ΚΑΙ ΑΠΟΚΑΤΑΣΤΑΣΗ ΑΠΟΣΤΟΛΟΠΟΥΛΕΙΟΥ ΠΝΕΥΜΑΤΙΚΟΥ ΚΕΝΤΡΟΥ ΤΡΙΠΟΛΗΣ»
- η υπ’ αρ. 901/2018 Απόφαση του Δ.Σ. Τρίπολης περί αποδοχής απόφασης ένταξης της ανωτέρω Πράξης, που επικυρώθηκε με το υπ΄αρ. 209013/28-09-2018 έγγραφο του τμημ. Διοικητικού – Οικονομικού Ν. Αρκαδίας.
- η υπ’ αρ. 4978/07-09-2022 1η Τροποποίηση Απόφασης Ένταξης της Πράξης της Ε.Υ.Δ.Ε.Π. «Ανταγωνιστικότητα Επιχειρηματικότητα και Καινοτομία 2014-2020»
- Πίστωση έργου: Αποφάσεις ανάληψης υποχρέωσης του Δημάρχου για την έγκριση της δαπάνης:
- η υπ’ αρ. 27545- 19/09/2022, ΑΑΥ: 958-19/09/2022 (ΑΔΑ: ΡΠΗ7ΩΗΡ-84Γ)
- Χρηματοδότηση έργου: Το έργο χρηματοδοτείται από
- το Ευρωπαϊκό Ταμείο Περιφερειακής Ανάπτυξης (ΕΤΠΑ) και εθνικοί πόροι μέσω του ΠΔΕ (ΣΑΕ1551, κωδ. εναρίθμου 2018ΣΕ15510037) στο πλαίσιο του ΕΠΑΝΕΚ 2014-2020 &
- ιδίους πόρους του Δήμου, πιστώσεις ΣΑΤΑ (Κ.Α. 64. 7321.0005)
- Προϋπ/σμός έργου: 1.812.377,00 €
- Διακήρυξη: η υπ’ αρ. πρωτ.: 28145/2022 Διακήρυξη του έργου (ΑΔΑΜ: 22PROC011291131))
- Αποδοχή 1ης Τροποποίησης απόφασης ένταξης της Πράξης «ΔΗΜΙΟΥΡΓΙΚΗ ΕΠΑΝΑΧΡΗΣΗ ΚΑΙ ΑΠΟΚΑΤΑΣΤΑΣΗ ΑΠΟΣΤΟΛΟΠΟΥΛΕΙΟΥ ΠΝΕΥΜΑΤΙΚΟΥ ΚΕΝΤΡΟΥ ΤΡΙΠΟΛΗΣ», με κωδικό ΟΠΣ 5021479 στο Επιχειρησιακό Πρόγραμμα «Ανταγωνιστικότητα Επιχειρηματικότητα και Καινοτομία 2014-2020» και στον Άξονα Προτεραιότητας «Ανάπτυξη μηχανισμών στήριξης της επιχειρηματικότητας» : η υπ’ αρ. 643/2022 (ΑΔΑ: 63Ζ3ΩΗΡ-1Ε2) Απόφαση Οικονομικής Επιτροπής, που επικυρώθηκε με το υπ΄αρ. 155589/23-09-2022 (ΑΔΑ: 6Ζ3ΛΟΡ1Φ-Ψ3Γ) έγγραφο του τμημ. Διοικητικού – Οικονομικού Ν. Αρκαδίας.
Β. ΑΝΑΘΕΣΗ ΕΡΓΟΥ
- Έγκριση των όρων Δημοπράτησης: η υπ’ αρ. 651/2022 (ΑΔΑ: 6Ο59ΩΗΡ-1ΜΔ) Απόφαση Οικονομικής Επιτροπής περί εκτέλεσης του ανωτέρω έργου, που επικυρώθηκε με το υπ΄αρ. 159540/28-09-2022 (ΑΔΑ: Ψ4Ω6ΟΡ1Φ-Ζ5Θ) έγγραφο του τμημ. Διοικητικού – Οικονομικού Ν. Αρκαδίας.
- Ημερομηνία αποσφράγισης προσφορών : 18-10-2022
- Απόφαση ανάδειξης Αναδόχου: Η υπ΄ αρ. 959/2022 (ΑΔΑ: ΨΑΛΙΩΗΡ-ΤΩΡ) απόφαση της Οικονομικής Επιτροπής του Δήμου Τρίπολης, περί έγκρισης του πρακτικού (2ου) της Επιτροπής διαγωνισμού και την ανάδειξη προσωρινού αναδόχου, που επικυρώθηκε με το αρ. πρωτ. 62/30-01-2023 έγγραφο του Τμήματος Διοικητικού - Οικονομικού Ν. Αρκαδίας (ΑΔΑ: ΨΥ97ΟΡ1Φ-ΟΤ7).
- Ανάδοχος: η Ανώνυμη Εταιρία με επωνυμία «ΧΡΟΝΟΠΟΥΛΟΣ Α.Τ.Κ.Ε.Ε.»,
- Έκπτωση Αναδόχου: Μέση έκπτωση 12,25%
- Τα συμβατικά τεύχη της Εργολαβίας, όπως αυτά αναγράφονται στη Διακήρυξη του έργου.
- Σύμβαση έργου: υπ’ αρ. πρωτ.5414/22-02-2023 (ΑΔΑΜ: 23SYMV012309728)
- Ποσό Σύμβασης: 1.590.752,79 € (συμπεριλαμβανομένου του ΦΠΑ 24%)
- Διευθύνουσα Υπηρεσία: Διεύθυνση Τεχνικών Υπηρεσιών και Υπηρεσίας Δόμησης του Δήμου Τρίπολης
- Επιβλέποντες: με την υπ΄αρ. πρωτ. 6330/03-03-2023 Απόφαση της Δ/σας Υπηρεσίας
Ασημούλα Μανωλοπούλου (Πολιτικός Μηχανικός Π.Ε.)
Απόστολος Ζαραβίνος (Ηλεκτρολόγος Μηχανικός Τ.Ε.)
- Προθεσμία έργου: 22-02-2024 (Συμβατική Προθεσμία)
- Παρατάσεις έργου: 21-11-2024 (1η Παράταση-Απόφαση Δ.Σ. 200/2024)
21-08-2025 (2η Παράταση-Απόφαση Δ.Σ. 647/2024)
21-02-2026 (3η Παράταση-Απόφαση Δ.Σ. 593/2025)
- Έγκριση 1ου Ανακεφαλαιωτικού Πίνακα Εργασιών, 1ου ΠΚΤΜΝΕ με χρήση απροβλέπτων και 1ης Συμπληρωματικής Σύμβασης Εργασιών του έργου : η με αριθμό 668/12-08-2025 Απόφαση της Δημοτικής Επιτροπής του Δήμου Τρίπολης
- Γνωμοδότηση του Τεχνικού Συμβουλίου Κατασκευών, Τμήμα Β΄του Υπουργείου Υποδομών και Μεταφορών με θέμα: Έγκριση χορήγησης παράτασης της προθεσμίας του έργου: «ΔΗΜΙΟΥΡΓΙΚΗ ΕΠΑΝΑΧΡΗΣΗ ΚΑΙ ΑΠΟΚΑΤΑΣΤΑΣΗ ΚΤΗΡΙΟΥ ΑΠΟΣΤΟΛΟΠΟΥΛΕΙΟΥ ΠΝΕΥΜΑΤΙΚΟΥ ΚΕΝΤΡΟΥ ΤΡΙΠΟΛΗΣ», αναδόχου «Χρονόπουλος Α.Τ.Κ.Ε.Ε.» (Πράξη 8 της Συνεδρίας 14η /15-10-2025).
- Συμπληρωματική Σύμβαση έργου: υπ’ αρ. πρωτ. 37796/03-12-2025 (ΑΔΑΜ: 25SYMV018069672 2025-12-03)
- Ποσό Συμπληρωματικής Σύμβασης: 794.131,88 € (συμπεριλαμβανομένου του ΦΠΑ 24%)
- Προθεσμία συμπληρωματικής σύμβασης έργου: 21-02-2026
- η με αρ. πρωτ. 33329 ΕΞ 2026/26-02-2026 Προέγκριση Τροποποίησης Νομικής Δέσμευσης (4η Παράταση περαίωσης εργασιών) για το Υποέργο «ΔΗΜΙΟΥΡΓΙΚΗ ΕΠΑΝΑΧΡΗΣΗ ΚΑΙ ΑΠΟΚΑΤΑΣΤΑΣΗ ΚΤΗΡΙΟΥ ΑΠΟΣΤΟΛΟΠΟΥΛΕΙΟΥ ΠΝΕΥΜΑΤΙΚΟΥ ΚΕΝΤΡΟΥ ΤΡΙΠΟΛΗΣ» με Α/Α 2 (εργολαβία) της ομότιτλης Πράξης με MIS 5021479, από τη Γενική Γραμματεία Διαχείρισης Τομεακών Προγραμμάτων ΕΤΠΑ, ΤΣ & ΕΚΤ, ΕΙΔΙΚΗ ΥΠΗΡΕΣΙΑ ΔΙΑΧΕΙΡΙΣΗΣ ΠΡΟΓΡΑΜΜΑΤΟΣ «ΑΝΤΑΓΩΝΙΣΤΙΚΟΤΗΤΑ» ΜΟΝΑΔΑ Β1.
σας υποβάλουμε συνημμένα την υπ’ αρ. πρωτ.: 782/12-01-2026 εμπρόθεσμη αίτηση του αναδόχου “ ΧΡΟΝΟΠΟΥΛΟΣ ΑΤΚΕΕ ” για το έργο: “ΔΗΜΙΟΥΡΓΙΚΗ ΕΠΑΝΑΧΡΗΣΗ ΚΑΙ ΑΠΟΚΑΤΑΣΤΑΣΗ ΚΤΗΡΙΟΥ ΑΠΟΣΤΟΛΟΠΟΥΛΕΙΟΥ ΠΝΕΥΜΑΤΙΚΟΥ ΚΕΝΤΡΟΥ ΤΡΙΠΟΛΗΣ”, προϋπολογισμού 1.812.377,00 €, με την οποία αιτείται παράταση προθεσμίας περαίωσης του έργου έως 31-03-2027. Επίσης επισυνάπτουμε και την από 15-10-2025 γνωμοδότηση του Τεχνικού Συμβουλίου Κατασκευών, Τμήμα Β΄ του Υπουργείου Υποδομών και Μεταφορών με την οποία εγκρίνεται η χορήγηση παράτασης του έργου για χρόνο ίσο με την αρχική συμβατική προθεσμία ήτοι έως 21-08-2026, καθώς και την με αρ. πρωτ. 33329 ΕΞ 2026/26-02-2026 Προέγκριση Τροποποίησης Νομικής Δέσμευσης (4η Παράταση περαίωσης εργασιών) για το Υποέργο «ΔΗΜΙΟΥΡΓΙΚΗ ΕΠΑΝΑΧΡΗΣΗ ΚΑΙ ΑΠΟΚΑΤΑΣΤΑΣΗ ΚΤΗΡΙΟΥ ΑΠΟΣΤΟΛΟΠΟΥΛΕΙΟΥ ΠΝΕΥΜΑΤΙΚΟΥ ΚΕΝΤΡΟΥ ΤΡΙΠΟΛΗΣ» με Α/Α 2 (εργολαβία) της ομότιτλης Πράξης με MIS 5021479, από τη Γενική Γραμματεία Διαχείρισης Τομεακών Προγραμμάτων ΕΤΠΑ, ΤΣ & ΕΚΤ, ΕΙΔΙΚΗ ΥΠΗΡΕΣΙΑ ΔΙΑΧΕΙΡΙΣΗΣ ΠΡΟΓΡΑΜΜΑΤΟΣ «ΑΝΤΑΓΩΝΙΣΤΙΚΟΤΗΤΑ» ΜΟΝΑΔΑ Β1.
Η Δ/σα Υπηρεσία θεωρεί εύλογο το αίτημα του αναδόχου διότι λόγω της έγκρισης του 1ου Ανακεφαλαιωτικού Πίνακα Εργασιών (ΑΠΕ) και της υπογραφής της 1ης Συμπληρωματικής Σύμβασης Εργασιών (ΣΣΕ) ποσού 794.131,88€ (συμπεριλαμβανομένου του ΦΠΑ 24%), η οποία υπεγράφη στις 03-12-2025, με αύξηση εργασιών και δαπανών σχεδόν κατά πενήντα τοις εκατό (50%).
Συνυπολογίζοντας τα παραπάνω και με δεδομένο, ότι αφενός υπάρχει πρόοδος των εργασιών παρ’ όλες τις καθυστερήσεις και αφετέρου θεωρείται ότι οι εργασίες θα προχωρήσουν γρήγορα, αφού τα σημαντικά προβλήματα που δημιούργησαν καθυστερήσεις έχουν επιλυθεί,
Εισηγείται
στο Δημοτικό Συμβούλιο του Δήμου Τρίπολης τη χορήγηση παράτασης προθεσμίας του έργου, έως 30-06-2026, με τη νόμιμη αναθεώρηση, επειδή η καθυστέρηση δεν οφείλεται σε αποκλειστική υπαιτιότητα του αναδόχου. Η παράταση είναι απολύτως σύννομη αφού έχει την θετική γνωμοδότηση (έγκριση) του Τεχνικού Συμβουλίου Κατασκευών, Τμήμα Β΄του Υπουργείου Υποδομών και Μεταφορών έως και 21-08-2026.
Σχετικά Άρθρα
- Γιορτάζει ο Νοσοκομειακός Ναός Ευαγγελίστριας Τρίπολης
- Αναδοχή παιδιού | Πρωτοβουλίες στήριξης και ενημέρωσης από την Περιφέρεια Πελοποννήσου
- Σύλλογος Βυδιακιωτών Αρκαδίας | Η νέα διοίκηση - Πρόεδρος ο Κανέλλος Σπηλιόπουλος (εικόνες)
- Το Πάσχα στην Τρίπολη θα διαφημιστεί σε σταθμούς του Μετρό στην Αθήνα!
- "25η Μαρτίου" | Που και τι ώρα θα γίνει η παρέλαση στην Τρίπολη
