Μία "μικρή" νίκη κατά της εγκατάστασης ανεμογεννητριών στη Ζάβιτσα Αρκαδίας

Μία "μικρή" νίκη κατά της εγκατάστασης ανεμογεννητριών στη Ζάβιτσα Αρκαδίας

Χθες Παρασκευή 2 Οκτωβρίου είχε οριστεί η συζήτηση της αίτησης ασφαλιστικών μέτρων στο Μονομελές Πρωτοδικείο Τρίπολης 81 κατοίκων της περιοχής, κατά Υπουργών, της Αποκεντρωμένης Διοίκησης Πελοποννήσου Δυτικής Ελλάδας και Ιονίου και κατά της εταιρείας που εκτελεί το συγκεκριμένο έργο, της εταιρείας με την επωνυμία «ΑΙΟΛΙΚΟ ΠΑΡΚΟ ΑΡΚΑΔΙΑΣ - RENINVEST ΜΟΝΟΠΡΟΣΩΠΗ Α.Ε» και διακριτικό τίτλο «ΑΡΚΑΔΙΑ RE-WIND Μ.Α.Ε.», η οποία είναι θυγατρική της «ΔΕΗ Ανανεώσιμες».

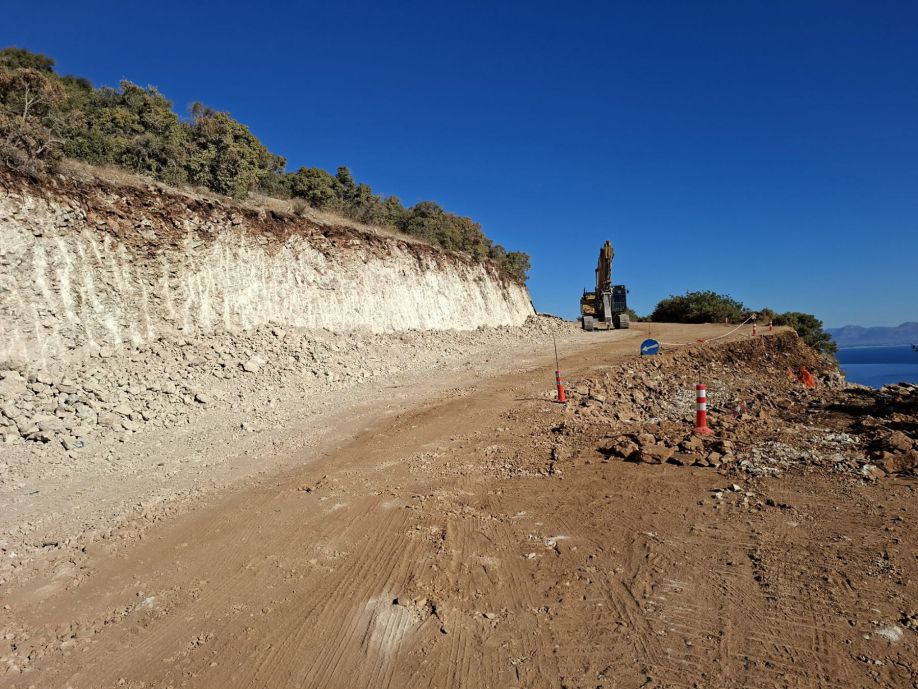

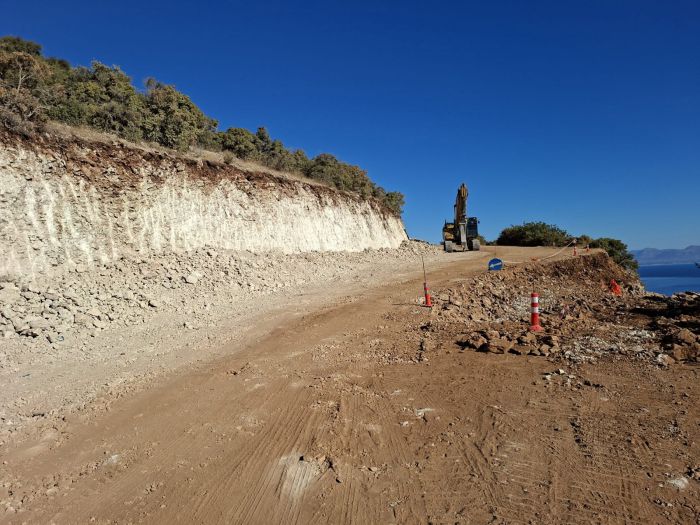

Σημειώνεται ότι εκτελούνται εργασίες οδοποιίας, από τις 15 Ιουνίου 2026 μέχρι σήμερα, σύμφωνα με την από 30-8-2023 Απόφαση Έγκρισης Περιβαλλοντικών Όρων (ΑΕΠΟ), παρότι έχει ζητηθεί από την εταιρεία να τροποποιηθεί η ΑΕΠΟ αυτή και εκκρεμεί το αίτημά της.
Ο δικηγόρος της εταιρείας ζήτησε αναβολή, και μάλιστα χωρίς να υπάρχει κανένας απολύτως περιοριστικός όρος στις εργασίες οδοποιίας που ήδη εκτελούνται. Ως δικηγόροι των κατοίκων ζητήσαμε να μην γίνει δεκτό το αίτημα της αναβολής, επειδή αυτό είναι εντελώς προσχηματικό, προκειμένου να συνεχιστούν οι εργασίες οδοποιίας μήκους 13 χιλιόμετρων περίπου, ώστε να δημιουργηθούν τετελεσμένα γεγονότα.
Ζητήσαμε επίσης να υπάρξει τροποποίηση της προηγούμενης από 16-7-2026 Προσωρινής Διαταγής του Μονομελούς Πρωτοδικείου Τρίπολης, επειδή οι Υπηρεσίες (ιδίως η Εφορεία Αρχαιοτήτων Αρκαδίας) την ερμήνευε εντελώς αυθαίρετα, και οι εργασίες οδοποιίας συνεχίστηκαν «κανονικά».
Ειδικότερα ζητήσαμε να ανασταλεί η εκτέλεση οποιασδήποτε εργασίας οδοποιίας (τα υπόλοιπα έργα είχαν ανασταλεί με την προηγούμενη Προσωρινή Διαταγή), διότι δεν υφίσταται νόμιμη έγκριση από την αρμόδια αρχαιολογική υπηρεσία, η οποία να αφορά τόσο την προστασία της αρχαίας οδού (Ανιγραίας οδού), όσο και των υπολοίπων μνημείων της περιοχής. Η προστασία της αρχαίας οδού αλλά και των υπόλοιπων μνημείων, είτε κηρυγμένων είτε όχι, προϋποθέτει πριν από όλα τη μελέτη, την αποτύπωσή τους και τη διαμόρφωση συγκεκριμένου πλαισίου για την προστασία και ανάδειξή τους.
Επίσης ζητήσαμε να ανασταλεί η εκτέλεση οποιασδήποτε εργασίας οδοποιίας επειδή οι εργασίες αυτές γίνονται κατά παράβαση του νόμου (ως προς τα προβλεπόμενα πλάτη και κλίσεις), αλλά και κατά παράβαση της από 30-8-2023 ΑΕΠΟ, ακόμα και της μελέτης οδοποιίας της εταιρείας. Παρανόμως εκτελούνται οι εργασίες αυτές, ακόμη και αν υλοποιείται μέρος των προβλεπομένων στην από 30-8-2023 ΑΕΠΟ, καθότι, υπάρχει πληθώρα και νομικών ζητημάτων αναφορικά με το πλάτος των δρόμων που διανοίγονται. Ούτε αιτιολογείται το πέραν των 5 μέτρων πλάτος των δρόμων, ούτε προβλέπεται η αποκατάσταση του πέραν των 5 μέτρων οδοστρώματος, ενώ προδήλως παράνομα διανοίγονται δρόμοι και πέραν των 10 μέτρων, και με κλίσεις άνω του 12%
Ο Πρόεδρος Πρωτοδικών Τρίπολης με την Προσωρινή Διαταγή που εξέδωσε χθες το μεσημέρι (2-10-2026) «υποχρεώνει την εταιρεία να απέχει από οποιαδήποτε εργασία που αφορά την εγκατάστασης και λειτουργία» του Αιολικού Σταθμού στη θέση Ζάβιτσα. Η Προσωρινή Διαταγή ισχύει μέχρι τις 20 Νοεμβρίου 2026 που έχει οριστεί η συζήτηση της αίτησης ασφαλιστικών μέτρων.
Δηλαδή με την Προσωρινή Διαταγή αυτή η εταιρεία υποχρεώνεται να σταματήσει οποιαδήποτε εργασία στην περιοχή.
Αν δεν έχει υπάρξει κάποια άλλη δικαστική εξέλιξη μέχρι τότε (20-11-2026), το Δικαστήριο θα αποφασίσει με τα τότε δεδομένα, τι θα ισχύσει με την Προσωρινή Διαταγή, μέχρι να εκδοθεί η απόφαση επί της αίτησης ασφαλιστικών μέτρων.
Είμαστε ακόμα στην αρχή.
Ναύπλιο 3-10-2026
Οι δικηγόροι των κατοίκων
Ιωάννα Μαρίνη - Κωνσταντίνος Γκότσης
